Установите в поле «Тип данных» - «целое число», в поле «Значение» - «между», в поле «Минимум» - 0, в поле «Максимум» - ссылку на ячейку, содержащую максимально возможное значение бюджета.

На вкладке «Сообщение об ошибке». В поле «Вид» установите «Предупреждение», в поле «Заголовок» напечатайте текст «Внимание!», в поле «Сообщение» напечатайте «Превышение бюджета!».

Введите теперь в ячейку «Общий итог» значение 3000000. На появившийся на экране вопрос «Внимание! Превышение бюджета! Продолжить?» ответьте «Да».

Выберите теперь Сервис, Настройка. В появившемся окне «Настройка» щелкните вкладку «Панели инструментов». Установите флажок «Зависимости». Нажмите кнопку «Закрыть». На экране должна появиться панель инструментов «Зависимости». Найдите на этой панели кнопку «Обвести неверные данные» и нажмите ее. Вокруг ячейки с общим итогом должен появиться овал красного цвета.

Теперь в ячейку со значением общего итога введите соответствующую формулу для суммы по всем статьям расходов за год. Овал красного цвета должен исчезнуть.

Введите теперь необходимую проверку данных в каждую ячейку в столбце «За год» и необходимые сообщения - по Вашему усмотрению.

Введите необходимые формулы для расчета сумм по кварталам по каждой статье

Спланируйте теперь бюджет Вашей фирмы, вводя значения вручную в столбец «За год».

Практическая работа № 6

Составление отчетов

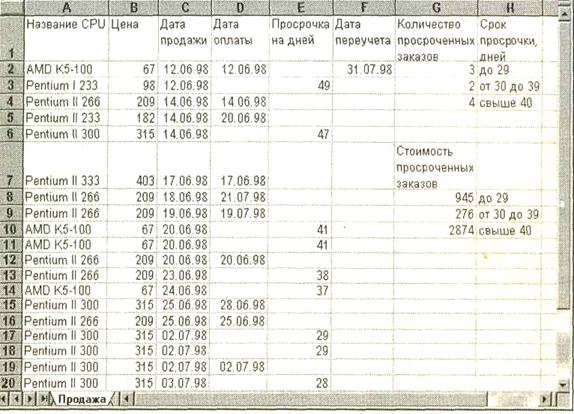

Рассмотрим пример составления отчетной ведомости фирмы, продающей компьютеры, позволяющей определить количество и сумму просроченных клиентами платежей. Исходные данные представлены на рисунке 3.2.

Дата переучета введена в ячейку F2 с помощью формулы =ДАТА(98;7;31)

Функция ДАТА (DATE) возвращает дату в числовом формате.

Синтаксис: ДАТА(год; месяц; день)

В ячейку Е2 введена формула, определяющая срок просрочки

=ЕСЛИ(D2=0;$F$2-C2;""), которая протаскивается на диапазон ЕЗ:Е20.

В ячейки G8, G9 и G10 введены следующие формулы:

{=СУММ((Е2:Е20>0)*(Е2:Е20<=29)*(В2:В20))};

{=СУММ((Е2:Е20>=30)*(Е2:Е20<=39)*(В2:В20))};

=СУММЕСЛИ(Е2:Е20;>=40;В2:В20).

Эти формулы вычисляют суммарные стоимости просроченных оплат сроком до 29 дней, от 30 до 39 дней и свыше 46 дней.

Дадим пояснения к третьей из этих формул. Excel в формуле массива возвращает условие (Е2:Е20>=40) в виде массива, состоящего из 0 и 1, где 0 стоит на месте ячейки со значением меньше 40 и 1 - на месте ячейки со значением не меньше 40. Следовательно, данная формула вычисляет сумму произведений элементов массива (Е2:Е20>=40) (С единицами в случае просрочки на указанный срок и нулями - в противном случае) и массива В2:В20 (с ценами процессоров).

Рисунок 3.2 – Исходные данные

В ячейки G2, G3 и G4 введены формулы:

{=СУММ((Е2:Е20>0)*(Е2:Е20<=29))}

{=СУММ((Е2:Е20>30)*(E2:E20<40)))

=CЧЁТЕСЛИ(Е2:Е20;">=40")

Эти формулы вычисляют количество просроченных оплат сроком до 29 дней, от 30 до 39 дней и свыше 40 дней.

Практическая работа № 7

Таблицы подстановок.

1. Таблица подстановок с одной переменной. Определить, как изменятся цены на товары при разных процентах наценки. Данные следует организовать в соответствии с таблицей 3.7. В выделенных клетках записаны формулы вычисления новой цены.

Таблица 3.7 – Исходные данные

ставка

3%

5%

7%

25%

Цены

0

0

0

0

1000

1200

1400

1600

1800

2000

2200

2400

2600

2800

3000

3200

2. Таблица подстановок с двумя переменными. Определить, как изменится цена на товар при разной стоимости и проценте наценки. Данные следует организовать в соответствии с таблицей 3.8. В выделенной клетке располагается формула вычисления новой цены.

Таблица 3.8 – Исходные данные

Цены

0

3%

5%

7%

25%

1000

1200

1400

1600

1800

2000

2200

2400

2600

2800

3000

3200

3400

3600

3800

4000

4200

3. Сделать анализ затрат и чистой прибыли при варьировании коэффициентов инфляции используя следующие исходные данные. Где балансовая прибыль зависит от роста, а затраты от процента инфляции. Исходные данные, которые у вас должны получиться представлены в таблице 3.8.
