S-Specific (специфичность) | Цель нужно описать простыми словами, чтобы была понятна уникальность проекта. Необходима конкретика, чтобы можно было сравнить результат проекта с целью. |
M – Measurable (измеримость) | Цель должна быть измерима количественно. Необходимо в цели задать основополагающие параметры запланированного результата, чтобы в ходе реализации проекта можно было проводить анализ при помощи графиков, статистики. |
A – Appropriate (уместность) | Цель должна быть уместной, актуальной в данное время и соответствовать перспективам организации. |
R – Realistic (реалистичность) | Реалистичность цели означает реальную возможность достижения цели с ресурсами, имеющимися в организации и техническим прогрессом. Например, торговать конфетами на Луне не реалистично. |
T – Time bound (ограниченность во времени) | В цели указываются временные рамки проекта, т. е. дата начала и окончания проекта. |
Временность, или Жизненный цикл проекта
Любой проект имеет начало и окончание, именно этим он отличается от процессов. При этом следует понимать, что проект не просто имеет две даты (как на памятнике), любой проект проходит определенные фазы своего развития, которые принято называть жизненным циклом (ЖЦ) проекта.
В данном случае фаза – это набор логически взаимосвязанных работ проекта, в процессе завершения которых достигается один из основных результатов проекта.
Жизненный цикл – набор фаз проекта, определяющий последовательный ход работ по проекту.
В различных отраслях деятельности человека, в различных проектах совокупность фаз обладает своими особенностями. Тем не мене, жизненный цикл имеет типичную структуру, которую можно изобразить следующим образом:

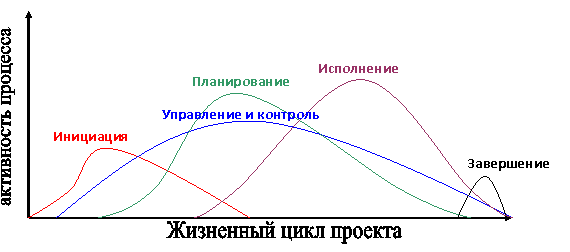

Рис. 2. Фазы Жизненного цикла проекта
Инициация – первая фаза жизненного цикла проекта, в которую происходит зарождение идеи и начинается разработка концепции проекта, определение ключевых моментов его реализации (цели, участники, сроки и т. п.)
Планирование – после принятия решения о реализации проекта начинается его детальное планирование.
Исполнение – для исполнения проекта необходимо обеспечить координацию ресурсов (людей, техники, оборудования), необходимых для выполнения намеченных работ.
Управление и контроль – сбор фактических данных о ходе работ и сравнение их с плановыми показателями, анализ отклонений и реагирование на отклонения.
Завершение – ряд мероприятий, которые руководитель должен выполнять для формального завершения проекта (отчеты о результатах проекта, закрытие контрактов и т. п.).
Фактически каждая из пяти фаз включает в себя целую группу процессов. Так, например, в фазе Инициации происходит определение целей проекта, оценка его стоимости, предварительное планирование рисков, в фазе Управление и контроль – мониторинг исполнения, коррекция ошибок исполнения и т. п.
Всего насчитывают более 40 процессов, которые объединены в 9 областей знаний.
Окружение проекта
Естественно, что любой проект реализуется не в безвоздушном пространстве, где вокруг никого и ничего нет, и ничто не мешает твоему движению.
Наоборот! Каждый проект живет в уникальной среде, подвергаясь воздействию различных сил, помогающих ему развиваться или, наоборот, тормозящих его.
В Управлении проектами это называется Окружением проекта – средой проекта, порождающей совокупность внутренних и внешних сил, которые способствуют или мешают достижению целей проекта.

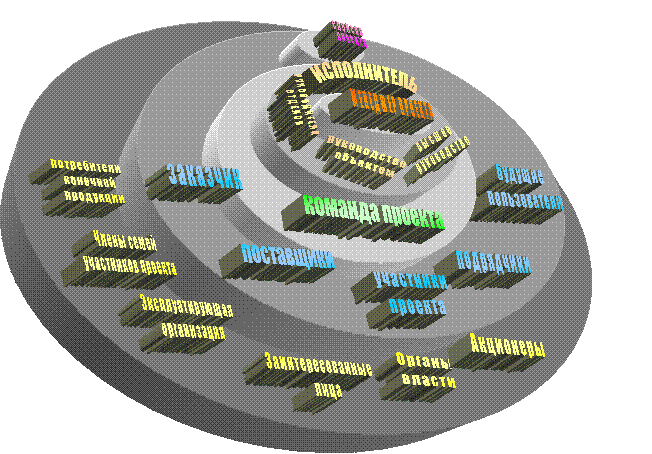

Рис. 3. Окружение проекта
Команда проекта и, в первую очередь, менеджер проекта должны рассматривать проект в его социально-культурном, международно-политическом и физическом окружении.
1. Рассматривая проект в социально-культурном окружении, команда должна понимать, как он воздействует на людей и как люди воздействуют на него. Для этого может потребоваться понимание аспектов экономической, демографической, образовательной, этической, этнической, религиозной и других характеристик людей, на которых воздействует проект или которые могут быть заинтересованы в проекте.
2. Международно-политическое окружение. Может потребоваться, чтобы некоторые члены команды были знакомы с имеющими значение для проекта международными, национальными, региональными и местными законами и обычаями, а также с политической ситуацией, которая также может оказывать влияние на проект. Другими международными факторами, о которых следует помнить, являются временные пояса, национальные и региональные праздники, формальности, которые нужно соблюдать при оформлении поездок и командировок, и логистика телеконференций.
3. Физическое окружение необходимо учитывать, если проект будет воздействовать на окружающую среду. В команде должны быть участники, имеющие представление о местной экологии и физической географии, которая может оказать влияние на проект или быть затронута проектом.
Тем не менее, говоря об окружении проекта, следует понимать, что основное значение здесь имеют не климатические условия или история края, а те государственные и социальные институты, которые существуют «рядом» с проектом. В этом смысле окружение проекта условно можно разделить на ближнее и дальнее. Основной критерий разделения – непосредственное влияние на проект и заинтересованность в его реализации.
Так, государственные органы, общественные организации и объединения граждан, непосредственно не участвующие проекте, но связанные с ним сферой деятельности, могут быть отнесены к дальнему окружению. Члены семей участников проекта, также не имеющие прямого к нему отношения, но потенциально связанные с ним (и опосредованно влияющие), с ходом его реализации. Сюда же можно отнести и конечных пользователей продукта проекта (потребителей), чьи интересы затрагивает проект, хотя они и не имеют прямого отношения к его реализации. К ближнему окружению относят собственно участников проекта.
Таким образом, учет влияния окружения необходим, поскольку его можно использовать в интересах проекта, а если есть опасность, что это влияние может быть негативным, следует принять соответствующие меры.
Задание: озвучить окружение проекта.
Один из инструментов определения возможностей воздействовать на проект субъектами среды – матрица влияния.
Влияние | ||||
Слабое | Среднее | Сильное | ||
Отношение | Положительное | |||
Нейтральное | ||||
Отрицательное |
Структурная декомпозиция работ (СДР)
СДР - инструмент планирования, при помощи которого вы можете детализировать – разобрать на части ваш проект. Каждый нижестоящий уровень СДР представляет собой детализацию вышестоящего уровня проекта (т. е. принцип «от общего к частному»).
Основные виды СДР: продуктовая, функциональная, организационная.
Пример проекта. Образовательный сбор, на котором применяют технологию Конвейер Молодежных Проектов.
Цель проекта по SMART-технологии:
Проведение Образовательного сбора Федеральной программы «АРТПАРАД» с применением технологии Конвейера Молодежных Проектов с участием 100 представителей творческих молодежных объединений из 44 регионов РФ с 23 по 26 мая 2009 года в Подмосковье.

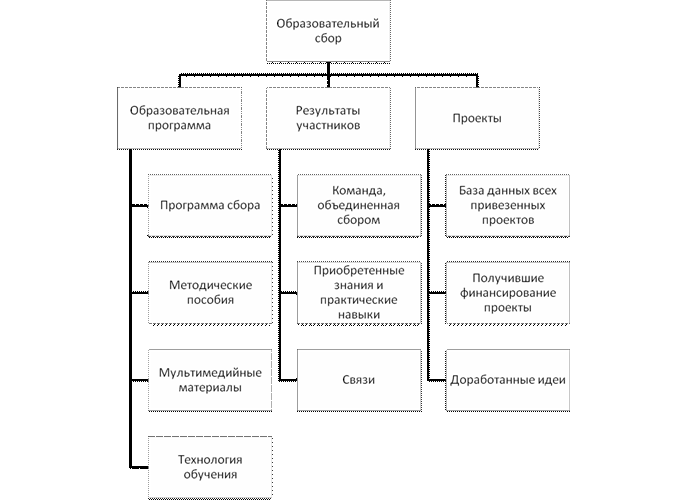

Продуктовая СДР – декомпозиция проекта на компоненты его продукции; система результатов проекта.

Функциональная СДР – декомпозиция проекта на операции технологического цикла производства продукции проекта.

Организационная СДР – декомпозиция проекта на элементы организационной структуры проекта – функциональные подразделения всех организаций, задействованных в реализации проекта.

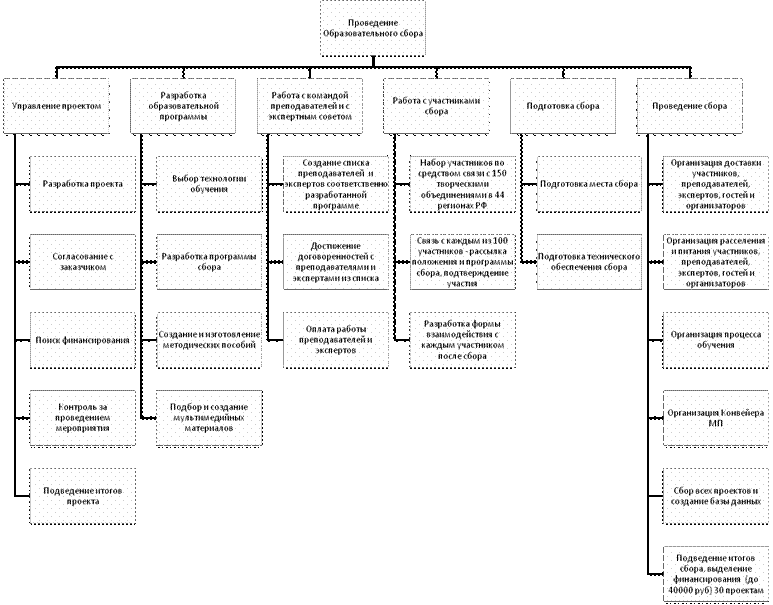

Пример Организационной СДР озвучивается экспертом самостоятельно, при необходимости.
План по вехам
План по вехам – расписание обобщающего уровня, которое отображает сроки наступления контрольных событий и этапов реализации проекта. Фактически – график получения обязательных промежуточных результатов. Достижение вехи подразумевает переход проекта на качественно новый уровень. Фактические ПВ представляет собой серию естественных точек контроля проекта. При этом веха формулируется при помощи глаголов совершенного времени - …получен, произведен, сформирован – т. е. результат достигнут.
Описание вехи | Дата вехи |
Проект утвержден – финансирование проекта получено | 20.04.09 |
Программа сбора разработана | 03.05.09 |
Преподаватели и эксперты сбора подобраны | 06.05.09 |
Список участников сформирован | 15.05.09 |
Материально-техническое обеспечение сбора подготовлено | 20.05.09 |
Сбор проведен | 24.05.09 |
Отчет по сбору сдан | 27.05.09 |
Кроме того, приступая к реализации проекта, следует задать точки контроля, которые позволят на различных этапах реализации контролировать степень реализации проекта. Основные параметры точек контроля: дата, объект и субъект контроля, параметры контроля и их численные измерители, следствие контроля (функциональные, мотивирующие) и проч.
|
Из за большого объема этот материал размещен на нескольких страницах:
