«УТВЕРЖДАЮ»
Главный судья соревнований
____________
"____" ___________ 2012 г.
ПОЛОЖЕНИЕ
о проведении этапа № 3
Замена дефектных изоляторов марки ПС – 120Б №12-13 натяжного крепления фазы на анкерной опоре типа У330 – 3 на ВЛ-330 кВ с применением трапа.
г. Винница
2012 г.
1. Общие положения
1.1. Бригада прибывает на этап в сопровождении руководителя команды в соответствии со временем, указанным в Графике прохождения этапов Соревнований. Время прибытия бригады для выполнения конкурсного задания может быть изменено только по письменному распоряжению Главного судьи Соревнований, о чем делается запись в Протокол проведения этапа.
1.2. Задание этапа № 3 – «Замена дефектных изоляторов марки ПС – 120Б №12-13 натяжного крепления фазы на анкерной опоре типа У330 – 3 на ВЛ-330 кВ с применением трапа».
1.3. Целью этапа № 3 является определение уровня профессиональной подготовки персонала при выполнении работ по замене дефектных изоляторов марки ПС – 120Б №12-13 натяжного крепления фазы на анкерной опоре типа У330 – 3 на ВЛ-330 кВ с применением трапа с соблюдением нормативно-технической документации по охране труда, технической эксплуатации, пожарной безопасности, других специальных правил, действующих в государствах-участниках Соревнований на момент их проведения.
1.4. Максимальная оценка за выполнение бригадой работ на этапе № 3 составляет 200 баллов (плюс возможные поощрительные баллы).
1.5. Нормативное время выполнения работ бригадой на этапе составляет 80 (восемьдесят) минут.
1.6. Расчетное время нахождения бригады на этапе составляет 160 (сто шестьдесят) минут.
1.7. Порядок начала и окончания отсчета зачетного времени выполнения бригадой задания этапа:
- отсчет времени выполнения работ бригадой на этапе начинается с момента получения разрешения от диспетчера на подготовку рабочего места и допуска к работе по команде старшего судьи этапа руководителю работ соревнующейся бригады: «Время пошло»;
- отсчет зачетного времени останавливается после сбора, укладки на место приспособлений, защитных средств, вывода бригады с рабочего места, оформления полного окончания работ в наряде-допуске, доклада диспетчеру и доклада руководителя работ соревнующейся бригады старшему судье этапа «Работы по этапу выполнены».
1.8. Отсчет времени выполнения работ бригадой на этапе приостанавливается на период задержки работ по причинам, не зависящим от бригады, решением старшего судьи этапа. При этом старший судья подает команды «Отсчет времени работы приостановить» и «Отсчет времени работы продолжить» соответственно.
1.9. Нарушения, за которые снижаются или снимаются баллы за проведение подэтапов или отдельных операций, фиксируются судьями этапа в Протоколе проведения этапа со ссылками на конкретные требования нормативно - технической документации, которые были нарушены членами бригады во время выполнения задания.
1.10. Случаи грубых нарушений при выполнении работ на этапе рассматриваются судейской бригадой на этапе в соответствии с п. 7.17 Положения о проведении Международных соревнований профессионального мастерства бригад по обслуживанию высоковольтных линий электропередачи национальных энергосистем государств-участников СНГ 2012 г.
При оценке действия бригад во избежание двусмысленных и разных толкований правил и других нормативных документов считать случаем попаданием работающего под напряжение в процессе выполнения работы, следующие ситуации:
- приближение электромонтеров или применяемых такелажных средств и приспособлений к незаземленным токоведущим частям на расстояние менее допустимого;
- заземление провода без проверки отсутствия напряжения;
- нарушение порядка наложения или снятия заземления;
- выход электромонтера на гирлянду незаземленной фазы.
Считать падением работающего с опоры в процессе выполнения работы следующие ситуации:
- наличие на поясе разрывов нитей в местах сшивки, надрывов, надрезов поясного ремня, стропа, нарушение заклёпочных соединений, деформированные металлические узлы и детали;
- самостоятельно внесенные изменения в конструкцию пояса, стропа;
- выполнение операций на опоре с незакрепленным к опоре стропом предохранительного пояса;
- закрепление стропа предохранительного пояса за гирлянду, на которой ведется работа.
Считать нахождением в опасной зоне при выполнении работ на высоте:
- нахождение члена бригады в опасной зоне возможного падения предметов с высоты без приостановки работ на опоре ВЛ.
Случай нахождения члена бригады в состоянии алкогольного или наркотического опьянения и подобные им устанавливаются по результатам освидетельствования дежурным медперсоналом полигона.
1.11. В ходе подписания Протокола проведения этапа, судейская бригада дает руководителю команды и мастеру соревнующейся бригады все необходимые объяснения по поводу снижения оценки за подэтапы или операции, или начисления штрафных баллов, аргументируя свои решения требованиями нормативно-технической документации или официальной документации Соревнований.
1.12. Вопросы этики поведения участников Соревнований во время нахождения соревнующейся бригады на этапе, порядок оформления Протокола проведения этапа и передачи его в Секретариат, подачи и рассмотрения апелляций команд на действия судейской бригады на этапе регламентируется Положением о проведении Международных соревнований бригад по обслуживанию высоковольтных линий электропередачи национальных энергосистем государств-участников СНГ 2012 г., Положением о проведении Международных соревнований профессионального мастерства персонала электроэнергетической отрасли государств – участников СНГ и Положением о судействе Международных соревнований профессионального мастерства персонала электроэнергетической отрасли государств – участников СНГ, утвержденными решением Электроэнергетического совета СНГ (Протокол ).
1.13. В случае, если две или большее количество команд наберут на этапе № 3 одинаковое количество баллов, более высокое место присуждается коллегиальным решением судейской бригады на этапе в соответствии с п. 9.3 Положением о проведении Международных соревнований бригад по обслуживанию высоковольтных линий электропередачи национальных энергосистем государств-участников СНГ 2012 г.
2. Условия проведения работ на этапе

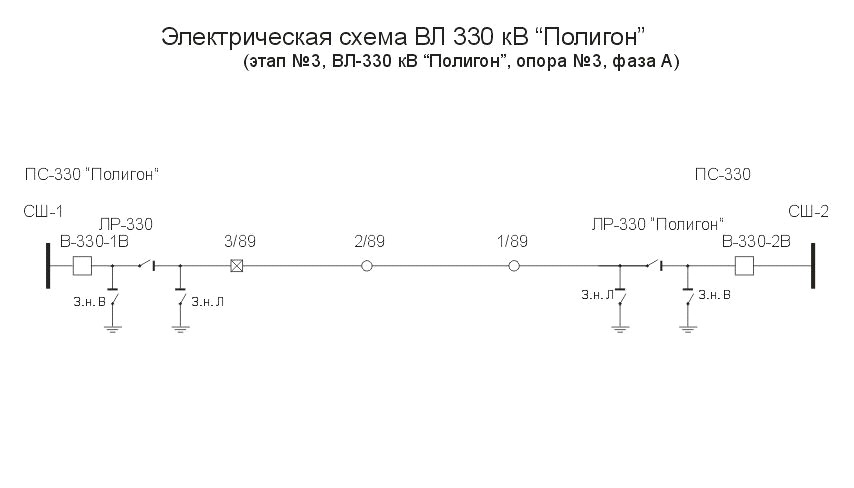

2.1. Заменяются дефектные изоляторы марки ПС-120Б №12 и №13 внутренней цепи двухцепной подвески фазы «А» на анкерной опоре №3 типа У330 – 3 на ВЛ-330 кВ «Полигон».
2.2. ВЛ – 330 кВ находится в оперативном управлении и оперативном ведении диспетчера оперативно - диспетчерской службы полигона.
2.3. ВЛ – 330 кВ условно является действующей электроустановкой и при выводе в ремонт ВЛ не находится под наведенным напряжением. Бригадой заземляется только ремонтируемая фаза.


2.4. Связь с оперативно - диспетчерской службой осуществляется с применением средств связи, которые предоставляются ОСЕ «Винницаэлектротехнология».
2.5. Работа на этапе № 3 выполняется по наряду – допуску согласно проекту производства работ или технологической карте, разработанным в соответствии с нормативной документацией по охране труда, технической эксплуатации, пожарной безопасности, других специальных правил, действующих в государстве-участнике на момент проведения Соревнований и утвержденным техническим руководителем предприятия государства-участника в установленном порядке.

2.6. Работы по замене дефектных изоляторов производятся с применением трапа ТРН-1-3 для ремонта натяжных изолирующих гирлянд, закрепляемого на траверсе опоры ВЛ, без применения транспортных средств и спецтехники.
2.7. Порядок комплектации соревнующейся бригады СИЗ, аптечками, приборами, инструментами, приспособлениями, в соответствии с перечнем, указанным в п. 2.9 данного Положения регламентируется п. п. 7.7, 7.8 Положения о проведении Международных соревнований бригад по обслуживанию высоковольтных линий электропередачи национальных энергосистем государств-участников СНГ 2012 г.
2.8. Оценка соответствия, применяемых бригадой средств защиты, такелажа, приспособлений, материалов, инструментов, технических средств, приборов и медицинских аптечек требованиям нормативных документов осуществляется судейской бригадой перед началом прохождения этапа. При использовании бригадой собственных средств защиты, такелажа, приспособлений, материалов, инструментов, технических средств, приборов и медицинских аптечек по требованию судей на этапе бригадой должны быть представлены документы, подтверждающие правомерность их использования. При наличии замечаний со стороны бригады к средствам защиты, приборам, инструменту, приспособлениям, выданным организаторами соревнований, они доводятся до судей на этапе (эти замечания при оценке работы бригады не учитываются).
2.9. Перечень средств защиты, инструментов и материалов, предоставляемых ОСЕ «Винницаэлектротехнология» для выполнения задания этапа № 3:
№ п/п | Наименование | Ед. изм. | К-во на этапе |
1 | Заземление переносное защитное однофазное ПЗШТ-330 | шт. | 1 |
2 | Чехол для заземления ПЗШТ-330 | шт. | 1 |
3 | Заземление ПЗШ-330М однофазное | шт. | 1 |
4 | Чехол для заземления ПЗШ-330 | шт. | 1 |
5 | Заземление ПЗШЗ-330 однофазное | шт. | 1 |
6 | Чехол для заземления ПЗШЗ-330 | шт. | 1 |
7 | Заземлитель ЗПЗ-03 | шт. | 1 |
8 | Трап ТРН 1-3 | к-т | 1 |
9 | Тара (инвент. ящик для трапа ТРН) | шт. | 1 |
10 | Якорь ЯС-04М | шт. | 1 |
11 | Бесконечный канат БК 2х15 (капроновый, Ш12-14 мм) | шт. | 1 |
12 | Канат капроновый (полипропиленовый) для монтажа трапа Ш 12-14 мм, длиной 25 м | шт. | 1 |
13 | Блок бесконечного каната ББК-100 (г/п 0,1 т) | шт. | 2 |
14 | Тара ББК-100 | шт. | 2 |
15 | Устройство стяжное с титановыми ваймами для замены отдельных изоляторов натяжных изолирующих подвесок СПТВ-2 (ПС-70, ПС-120Б) | шт. | 1 |
16 | Тара для СПТВ-2 | шт. | 1 |
17 | Блок монтажный БМ-2 | шт. | 1 |
18 | Тара БМ-2 | шт. | 1 |
19 | Строп капроновый Ш 11-14 мм, длиной 0,6 м | шт. | 3 |
20 | Захват за уголок | шт. | 1 |
21 | ПЛСS-КРА/К - пояс предохранительный лямочный (с плечевыми и набедренными лямками, с наспинным страховочным узлом) Имеет 1 канатный строп регулируемый с амортизатором, максимальной длиной 2000 мм; 1 канатный строп длиной 1200 мм. Обхват талии от 800 мм до 1000 мм. Зев карабина 60 мм. | шт. | 2 |
22 | ПЛСM-КРА/К - пояс предохранительный лямочный (с плечевыми и набедренными лямками, с наспинным страховочным узлом) Имеет 1 канатный строп регулируемый с амортизатором, максимальной длиной 2000 мм; 1 канатный строп длиной 1200 мм. Обхват талии от 1000 мм до 1250 мм. Зев карабина 60 мм. | шт. | 2 |
23 | ПЛСL-КРА/К - пояс предохранительный лямочный (с плечевыми и набедренными лямками, с наспинным страховочным узлом) Имеет 1 канатный строп регулируемый с амортизатором, максимальной длиной 2000 мм; 1 канатный строп длиной 1200 мм. Обхват талии от 1150 мм до 1500 мм. Зев карабина 60 мм. | шт. | 1 |
24 | Канат капроновый для страховки с двумя заплетками Ш11-14 мм, длиной 8м | шт. | 2 |
25 | Сумка монтерская | шт. | 3 |
26 | Каска защитная | шт. | 5 |
27 | Очки защитные | шт. | 3 |
28 | Кувалда 5 кг | шт. | 1 |
29 | Набор монтерского инструмента, в т. ч. : | н-р | 1 |
29.1 | Пассатижи | шт. | 2 |
29.2 | Бокорезы | шт. | 1 |
29.3 | Круглогубцы | шт. | 1 |
29.4 | Отвертки (комплект с "лопаткой", комплект с "крестом") | к-т | 2 |
29.5 | Молотки 0,2 кг и 0,4 кг | шт. | 2 |
29.6 | Напильник плоский, средняя насечка | шт. | 1 |
29.7 | Напильник круглый, малая и средняя насечка | шт. | 2 |
29.8 | Лопата штыковая | шт. | 1 |
29.9 | Зубило слесарное | шт. | 1 |
29.10 | Ключи гаечные двухсторонние, размер 10ч32 | к-т | 1 |
29.11 | Ломик Ш 15ч20 мм | шт. | 1 |
29.12 | Термос (10 л) для питьевой воды, с кружкой | шт. | 1 |
29.13 | Нож монтерский | шт. | 1 |
30 | Анемометр | шт. | 1 |
31 | Бинокль | шт. | 1 |
32 | Мегафон | шт. | 1 |
33 | Аптечка | шт. | 1 |
34 | Перчатки пятипалые общего применения | пара | 5 |
35 | Перчатки диэлектрические | пара | 2 |
36 | Секундомер цифровой | шт. | 1 |
37 | Брезент 1,8х2м | шт. | 1 |
38 | Карабин | шт. | 4 |
39 | Изолятор типа ПС-120Б | шт. | 2 |
2.10. Форс – мажорные обстоятельства во время проведения этапа, при наступлении которых работы по выполнению задания на этапе могут быть приостановлены решением судейской бригады:
|
