8. ПОРЯДОК РАЗРЕШЕНИЯ СПОРОВ
8.1. В случае возникновения разногласий в процессе выполнения обязательств по Договору, Стороны обязаны предпринять все необходимые меры для их урегулирования во внесудебном порядке.
8.2. В случае если Стороны не пришли к соглашению, споры рассматриваются судом в соответствии с действующим законодательством Республики Казахстан.
9. ОТВЕТСТВЕННОСТЬ СТОРОН
9.1. В случае невыполнения Сторонами своих обязательств по Договору, Стороны несут ответственность в соответствии с действующим законодательством Республики Казахстан и настоящим Договором.
9.2. В случае нарушения сроков выполнения Работ по Договору, Заказчик вправе взыскать с Подрядчика пеню в размере 0,05 % от общей суммы Договора за каждый день задержки, но не более 10 % от Цены Договора. Подрядчик может быть освобожден от ответственности по настоящему пункту в случаях:
1) если докажет, что задержка при выполнении Работ произошла вследствие обстоятельств непреодолимой силы, за которые Подрядчик не несет ответственности;
2) невозможности соблюдения технологии проведения работ по неблагоприятным погодным условиям (низкие температуры, снег, гололед и др.);
3) задержки выдачи соответствующими уполномоченными органами сверх установленных для этого сроков разрешительных документов:
- на право производства строительно-монтажных работ на вновь строящихся и реконструируемых объектах;
- на разрытие (при прокладке инженерных сетей).
В случаях установленных подпунктами 2), 3) настоящего пункта Договора составляется Акт о простое в выполнении работ.
9.3. В случае задержки Подрядчиком устранения дефектов (недостатков, ошибок, несоответствий, недоработок, замечаний, разногласий), замены некачественных материалов (изделий, конструкций), оборудования в выполненных Работах, в том числе скрытых, Заказчик вправе взыскать с Подрядчика пеню в размере 0,1% от стоимости Работ по устранению дефектов (недостатков, ошибок, несоответствий, недоработок, замечаний, разногласий), замены некачественных материалов в выполненных Работах за каждый день задержки до полного устранения дефектов (недостатков, ошибок, несоответствий, недоработок, замечаний, разногласий), замены некачественных материалов (изделий, конструкций), оборудования в выполненных Работах, указанных Заказчиком. Условия настоящего пункта распространяются на период действия гарантии на выполненные Работы. В случае несоответствия выполненных Работ требованиям, установленным условиями Договора, все расходы по устранению недостатков в выполненных Работах, в том числе произвести замену материалов (изделий, конструкций), оборудования в выполненных Работах, Подрядчик принимает на себя в полном объеме.
9.4. В случае если в ходе приемки выполненных Работ будет установлено не достижение указанных в проектно-сметной документации и/или рабочих чертежах показателей Объекта строительства, в том числе таких, как производительность установленного оборудования, все Работы по устранению таких недостатков (в том числе замену оборудования) выполняет Подрядчик без дополнительной оплаты со стороны Заказчика.
9.5. В случае ненадлежащего выполнения Подрядчиком своих обязательств по Договору, Заказчик вправе самостоятельно, без согласия Подрядчика, удержать сумму неустойки (пени) при осуществлении оплаты по Договору.
9.6. Оплата суммы неустойки (пени) не освобождает Стороны от выполнения своих обязательств по Договору.
9.7. В случае невыполнения Подрядчиком своих обязательств по Договору, Заказчик вправе взыскать с Подрядчика штраф в размере 10% от общей суммы Договора.
9.8. Заказчик вправе до оплаты пени в соответствии с выставленным счетом-фактурой удержать сумму пени и штрафа из платежа, причитающегося Подрядчику по настоящему Договору.
9.9. За нарушение сроков оплаты по настоящему Договору Заказчик уплачивает Подрядчику пеню в размере 0,01% от неоплаченной суммы за каждый рабочий день просрочки. Общая сумма пени не может превышать 10% от Цены Договора.
9.10. Подрядчик за неисполнение обязательств по доле казахстанского содержания несет ответственность в виде штрафа в размере 5%, а также 0,15% за каждый 1% невыполненного казахстанского содержания, от общей стоимости Договора.
9.11. Заказчик вправе в одностороннем порядке отказаться от исполнения Договора и требовать возмещения убытков в случае представления Подрядчиком недостоверной информации по доле казахстанского содержания в Работах.
10. РИСК ПОВРЕЖДЕНИЯ ИЛИ ГИБЕЛИ ОБЪЕКТА
10.1. Все риски, связанные с разрушениями, повреждениями или гибелью Объекта до передачи его Заказчику по Акту Рабочей комиссии и акту выполненных работ, а также риск случайной гибели, утери или случайного повреждения материалов (изделий, конструкций), оборудования, предназначенных для выполнения Работ по Договору за исключением случаев, определенных главой 11 Договора, возлагаются на Подрядчика.
11. ОБСТОЯТЕЛЬСТВА НЕПРЕОДОЛИМОЙ СИЛЫ (ФОРС-МАЖОР)
11.1. Стороны освобождаются от ответственности за частичное и/или полное невыполнение либо ненадлежащее выполнение своих обязательств по Договору, если оно явилось следствием наступления обстоятельств непреодолимой силы: наводнений, пожаров (если их возникновение не связано с производством работ), землетрясений, стихийных бедствий, крайне неблагоприятных погодных условий, затрудняющих производство Работ, блокад, забастовок, военных действий, террористических актов и иных подобных обстоятельств, которые Стороны не могли предвидеть и которые непосредственно повлияли на исполнение Договора. Сроки исполнения обязательств Стороной, подвергшейся влиянию обстоятельств непреодолимой силы, передвигаются на период действия таких обстоятельств.
11.2. Сторона, для которой станет невозможным исполнение своих обязательств по Договору, уведомляет другую Сторону о начале и прекращении обстоятельств, указанных в пункте 11.1. Договора, а также представляет подтверждающий документ соответствующего уполномоченного государственного органа либо иной уполномоченной организации.
11.3. Не уведомление лишает Сторону права ссылаться на любое вышеуказанное обстоятельство как на основание, освобождающее от ответственности за неисполнение обязательств по Договору.
11.4. В случае если обстоятельства непреодолимой силы будут длиться более 3 (трех) месяцев, Стороны имеют право отказаться от дальнейших обязательств по Договору. При этом Подрядчик обязан вернуть Заказчику ранее оплаченную последним сумму предоплаты в полном размере за вычетом стоимости фактически выполненных объемов Работ (приобретенных материалов, оборудования), и ни одна из Сторон не будет иметь право требовать от другой Стороны возмещения каких-либо убытков.
12. ПРОЧИЕ УСЛОВИЯ
12.1. Договор вступает в силу со дня его подписания уполномоченными представителями Сторон и действует до полного выполнения Сторонами своих обязательств по нему.
12.2. Все изменения и дополнения к Договору оформляются дополнительным соглашением и подписываются уполномоченными представителями обеих Сторон.
12.3. Заказчик может в любое время уменьшить объемы Работ или расторгнуть Договор в силу нецелесообразности его дальнейшего выполнения, направив Подрядчику письменное уведомление. В уведомлении указывается причина расторжения Договора, оговаривается объем аннулированных работ по Договору, а также дата вступления в силу расторжения Договора. В этих случаях Заказчик производит оплату за стоимость всех выполненных Работ и приобретенных материалов.
12.4. Во всем, что не предусмотрено настоящим Договором, Стороны руководствуются действующим законодательством Республики Казахстан.
12.5. Ни одна из Сторон не имеет права передавать свои права и обязанности по настоящему Договору третьим лицам без письменного согласия другой Стороны.
12.6. Все приложения к Договору являются его неотъемлемыми частями.
12.7. Договор составлен в 2 (двух) экземплярах, каждый из которых имеет одинаковую юридическую силу.
12.8. В случае реорганизации одной из Сторон, права и обязанности по Договору не прекращаются и переходят к правопреемникам Сторон.
12.9. Заказчик может в любое время расторгнуть Договор в силу нецелесообразности его дальнейшего выполнения, направив Подрядчику письменное уведомление. В уведомлении указывается причина расторжения Договора, оговаривается объем аннулированных работ по Договору, а также дата вступления в силу расторжения Договора. Когда Договор аннулируется в силу таких обстоятельств, Подрядчик имеет право требовать оплату только за фактические затраты, связанные с расторжением Договора, на день расторжения.
13. МЕСТА НАХОЖДЕНИЯ И РЕКВИЗИТЫ СТОРОН
"заказчик" | "Подрядчик" |
подпись, М. П. | подпись, М. П. |
Приложение
к Договору №________
от « ____» ______2010г
Техническая спецификация закупаемых работ
1.Наименование: Строительно-монтажные работы «Создание Бестюбинского водохранилища на реке Чарын. Подготовка ложа водохранилища к затоплению»
2. Технические и качественные характеристики: Выполнить строительно-монтажные работы по проекту «Создание Бестюбинского водохранилища на реке Чарын» в соответствии с рабочим проектом, прошедшим государственную экспертизу и рабочей документацией к рабочему проекту с составлением необходимых актов и исполнительной документации, разрешающих затопление, подписанные соответствующими уполномоченными органами и структурами.
3. Прочие характеристики:
Характеристика объектов затопления.
- Площадь затопления, всего: 1045,10 га.
- Сооружения, выносимые из зоны затопления:
- Автодорога Талды-Каркара 1,3 км.
- Ликвидация загонов скота в зоне затопления 8 шт.
- Демонтаж мостиков (подвесные) через р. Чарын 4 шт.
- примыкание к автомобильной дороге с устройством дорожного покрытия;
- мероприятия по санитарной подготовке ложа водохранилища.
4. Срок строительства
Нормативный срок строительства определен согласно СНиП 1.04.03-2008 «Нормы продолжительности строительства и задела в строительстве предприятий, зданий и сооружений» с учетом сейсмичности и составляет 3 (три) месяца и осуществляется в строгом соответствии с календарным графиком работ, генпланом застройки и «Согласованной в производство», разработанной генпроектировщиком проектной документацией.
5. Соответствие стандартам (международным/ внутренним)
При организации строительно-монтажных работ руководствоваться действующими законодательными и иными нормативными правовыми актами Республики Казахстан по санитарной, экологической безопасности, охране труда, устойчивости функционирования объекта, а также техническими условиями и требованиями согласно функциональному назначению данного участка строительства.
Все строительно-монтажные работы должны соответствовать положениям последних изданий нормативно-технических документов, действующих на момент выполнения задания, утвержденных:
- Министерством по чрезвычайным ситуациям РК;
- Агентство по делам строительства и жилищно-коммунального хозяйства РК;
- Комитетом по техническому регулированию и метрологии РК.
6. Сейсмика: Строительство производится в районе с сейсмичностью 9 баллов по шкале MSK-64.
7. Гарантийный срок на выполняемые работы: В соответствии со статьей 665 п.1 гражданского кодекса Республики Казахстан (Особенная часть).
8. Приложение:
Пояснительная записка, графические материалы (чертежи), стройгенплан, проект и рабочая документация «Создание Бестюбинского водохранилища на реке Чарын».
«Заказчик» «Подрядчик»
______________ _____________
Приложение
к Договору №__________
от « ____ » _________2011 г.
Календарный план работ
№ п/п | Наименование видов работ, объектов | Кол-во дней | Начало работ* | Окончание работ |
1 | I Строительно-монтажные работы, в том числе | |||
1.1. | ||||
1.2 | ||||
1.3 | ||||
1.4 | ||||
1.5 | ||||
2 | ||||
2.1 | ||||
ИТОГО |
* Начало работ оформляется Актом.
«Заказчик» «Подрядчик»
______________ _____________
Приложение
к договору №__ от «__» ___________ 2010г.
Отчетность по казахстанскому содержанию в работах и услугах
№ п/п Договора (m) | Стоимость Договора (СДj) KZT | Суммарная стоимость товаров в рамках договора (СТj) KZT | Cуммарная стоимость в рамках договора (ССДj) KZT | Доля фонда оплаты труда казахстанских кадров, выполняющего j-ый договор (Rj) % | № п/п Товара (n) | Кол-во товаров Закупленных поставщиком в целях исполнения договора | Цена товара KZT | Стоимость (CTi) KZT | Доля КС согласно Сертификата СТ-KZ (Ki) % | Сертификат СТ-KZ | Примечание | |
Номер | Дата выдачи | |||||||||||
|
| |||||||||||
| ||||||||||||
| ||||||||||||
И Т О Г О |
|
|
|
|
|
|
|
|
|
|
|
|

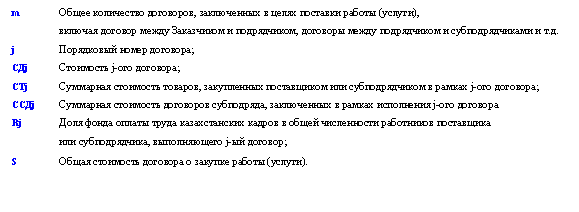

Доля казахстанского содержания рассчитывается согласно Единой методики расчета организациями казахстанского содержания,
утвержденной постановлением Правительства № 000 от 20.03.09. (с изменениями и дополнениями от 01.01.2001г.), по следующей формуле:
![]()

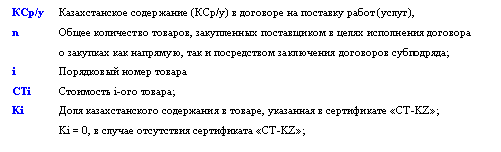

Доля казахстанского содержания (%):
____________________________ М. П.
Ф. И.О. руководителя, подпись
**КСр/у = ___________
** указывается итоговая доля казахстанского содержания в договоре в цифровом формате до сотой доли (0,00)
_______________________________________________Ф. И.О. исполнителя, контактный телефон
О. исполнителя, контактный телефон
О. исполнителя, контактный телефон
|
