Глава 7. Планирование и контроль 1 – планирование загрузки производственных мощностей

Целью работы операционного менеджера является максималь­но эффективное удовлетворение запросов потребителей За этим скрывается поставка товаров или услуг в нужных коли­чествах и в нужное время с максимальным использованием имеющихся ресурсов. Таким образом, его задачей является до- снижение баланса между загрузкой производственных мощностей и спросом. Эта задача не столь проста, как кажется на первый взгляд, хотя бы потому, что спрос обычно носит непрогнозируемый характер, а гибкость оборудования далеко не так велика, как хотелось бы.

Планирование загрузки производственных мощностей можно разделить на три этапа: долгосрочное, среднесрочное и краткосрочное. В зависимости от отрасли период планирова­ния может меняться от месяцев до нескольких лет в долгосроч­ном планировании и от часов до недель в краткосрочном, одна­ко основные принципы во многом одинаковы.

Долгосрочное планирование рассматривает общую производственную мощность организации (см главу 5). Среднесрочное планирование ставит целью достижение наилучшего общего баланса между загрузкой и спросом, а при краткосрочном планировании составляются рабочие графики собы­тий, которые должны произойти в ближайшие часы, дни или недели

Эта глава посвящена в основном среднесрочному планиро­ванию, в ней будут рассмотрены природа и проблемы прогнозирования спроса. Мы рассмотрим альтернативные стратегии учета непостоянства спроса и, поскольку ни одна система планирования не может обойтись без качественных данных, опи­шем систему планирования и ее информационные потребнос­ти, а также ряд методов получения необходимых данных.

Если спрос превосходит имеющиеся возможности, следует либо расширять производство, либо заставлять покупателя ждать. В случае, когда спрос на ряд продуктов превышает про­изводственные мощности и когда избыток спроса не может быть удовлетворен, для расчета оптимальной программы вы­пуска может применяться техника линейного программирования. Об этом мы вкратце расскажем в конце главы.

Спрос и его прогнозирование

Если производственная фирма получает заказ на изготовле­ние 1000 единиц продукции за шесть месяцев и при этом сроки поставки и производства в целом меньше этого периода, то за­каз можно будет исполнить точно в срок, а необходимые мате­риалы заказать непосредственно к тому моменту, когда в них возникнет необходимость. В данном случае спрос можно назвать «зависимым» – спрос на готовые изделия зависит от заказов, спрос на сырье и материалы зависит от спроса на готовые изделия.

Если же спрос на товары или услуги непредсказуем, по­скольку требуемое время реализации заказа меньше, чем вре­мя его изготовления, то его называют «независимым» и для определения программы выпуска необходимо использовать методы прогнозирования.

В производстве спрос на сырье и материалы всегда имеет зависимый характер, потому что процесс планирования исходит из потребности в готовой продукции. Однако в том случае, если срок поставки существенно превосходит длительность изготовления (например, когда производство продукта зани­мает две недели, а приобретение материалов – шесть месяцев), спрос должен рассматриваться как независимый. Впрочем, си­стемы работы с независимым спросом настолько удобны, что они применяются далее тогда, когда спрос на сырье и материа­лы на самом деле носит зависимый характер.

Планирование зависимого спроса ведется по заранее известным предварительным заказам, планирование независимого - по прогнозам спроса. Прогнозы могут быть объективными или субъективными. Ниже мы рассмотрим наиболее общие методы прогнозирования. Читателям, желающим поглубже ознако­миться с данным вопросом, мы рекомендуем обратиться к спе­циализированной литературе. Нужно помнить, что единствен­ным критерием выбора метода прогнозирования является возможность получения достаточно точных результатов, при­чем быстро, надежно и недорого. Объяснимость результата обычно не играет существенной роли.

Все методы прогнозирования можно разделить на три класса.

·  Временные ряды – группа методов, позволяющих производить экстраполяцию данных предыдущих периодов на будущее.

·  Причинные методы – в них предпринимаются попытки создать математические модели, связывающие причины с результатами.

·  Субъективные методы – в них субъективные мнения используются наравне с количественной информацией.

Временные ряды

Пожалуй, этот класс содержит наибольшее количество мето­дов прогнозирования. Во всех методах производится выделе­ние трендов в существующих данных и устранение случайных событий, или «шума». Случайные изменения невозможно прогнозировать по определению, поэтому в хорошем методе они не учитываются.

Общая для всех методик прогнозирования сложность как раз и заключается в том, как отличить случайные отклонения от изменений в тренде. Единственная точка, стоящая особня­ком от основной линии, может быть «шумом», две точки под­ряд уже могут означать изменение тренда. Чувствительные к таким колебаниям методы, как следствие, учитывают все по­сторонние «шумы», в то время как методы, дающие более глад­кую кривую спроса, обычно не учитывают отдельных колеба­ний. Выбор наиболее подходящего метода зависит от умения правильно определить требуемую чувствительность

Простейшим методом математического прогнозирования является скользящее среднее. Баланс между сглаживанием и чувствительность в нем достигается за счет усреднения данных за последние периоды, на основе чего и строится прогноз. В табл. 7.1 представлен пример расчета скользящих средних для одного и того же набора данных за периоды в 3 и 6 месяцев.

Среднее за три месяца находится суммированием данных о продажах за предыдущие три периода и делением полученной величины на три; среднее за шесть месяцев определяется сум­мированием последних шести показателей и делением на шесть. Каждый месяц спрос за самый старый месяц отбрасыва­ется, спрос за последний месяц – добавляется, тем самым достигается постоянно обновление прогноза. Последнее скользя­щее среднее и является прогнозом в простейшем виде.

Таблица 7.1. Скользящее среднее спроса

Месяц

Фактический спрос

Скользящее среднее

3 месяца

6 месяцев

Январь

100

Февраль

103

Март

120

108

Апрель

112

112

Май

111

114

Июнь

109

112

109

Июль

132

117

114

Август

133

125

119

Сентябрь

126

130

120

Октябрь

144

134

126

Ноябрь

135

135

130

Декабрь

139

139

135

Потенциальный недостаток этого метода заключается в том, что в нем самые старые и последние показатели имеют равную значимость, а показатели, вышедшие за рамки расчета средне­го, не учитываются вовсе. При расчете экспоненциально взве­шенного скользящего среднего, или при экспоненциальном сглаживании, вклад показателя в прогноз уменьшается по мере его старения, так что наиболее свежие данные оказывают наи­большее влияние. Формула расчета экспоненциально взвешен­ного скользящего среднего следующая

Ft+1 = aAt + (1 - a)Ft ,

где Ft+1 – прогноз на период t+1 ; Ft – прогноз на период t; At фактический показатель за период t, a – экспоненциальный коэффициент, 0<a<1.

Чем больше a, тем более чувствительным и менее сглаженным будет прогноз. На практике величина а обычно не превы­шает 0,1. В табл. 7 2 приведен пример экспоненциального сгла­живания для того же набора исходных данных.

Таблица 7.2. Экспоненциальное сглаживание

Месяц

Фактический спрос

Скользящее среднее

a=0,05

a=0,10

Январь

Февраль

Март

Апрель

Май

Июнь

Июль

Август

Сентябрь

Октябрь

Ноябрь

Декабрь

100

103

120

112

111

109

132

133

126

144

135

139

100

100

101

102

102

102

104

105

106

108

110

111

100

100

102

103

104

105

107

110

111

115

117

119

Данные методы могут напрямую использоваться в прогно­зировании лишь в том случае, когда все отклонения носят слу­чайный характер. Если же имеется тенденция роста или спада или же в спросе присутствует сезонность, необходимо вводить соответствующие поправки.

Зачастую в характере спроса присутствуют колебания, кото­рые повторяются изо дня в день (спрос на электроэнергию и об­щественный транспорт резко растет и падает в одно и то же время суток), из недели в неделю (основная масса покупок делается по пятницам и субботам) или из года в год (праздничные покупки, приобретение автомобилей и т. д.). Если основной тренд может быть обособлен от сезонных колебаний, то прогноз можно составить для любого периода времени. Термин «сезонность» приме­няется для колебаний, повторяющихся ежегодно, все остальные колебания описываются термином «цикличность».

Для выявления тренда и сезонности, или декомпозиции, не­обходимы данные, охватывающие несколько циклов. Один из возможных способов декомпозиции описан в Приложении 1.

Причинные методы

В причинных методах прогнозирования определяются изме­римые факторы, оказывающие четкое и постоянное воздей­ствие па спрос с достаточно большим лагом, чтобы строить про­гноз. Например, считается, что процентные ставки влияют на спрос на потребительские товары, причем существует значи­тельный лаг между причиной – изменением ставок – и пере­меной характера спроса. К сожалению, на потребительский спрос влияет множество других факторов, что обычно не по­зволяет построить сколько-нибудь точный прогноз.

Как правило, причинное прогнозирование базируется на регрессионном анализе, однако в операционном менеджменте применяется редко из-за того, что построить достаточно точ­ную модель удается лишь в исключительных случаях.

Субъективные методы

Если количественная информация недоступна, отделу плани­рования приходится полагаться на субъективное мнение. Иногда это всего лишь простое предположение, что спрос будет при­мерно таким же, как в прошлом году, а иногда заключается в более сложном сборе и анализе мнений разных людей. Напри­мер, может учитываться мнение работников отдела продаж, мнение зарубежных агентов или даже отраслевых ассоциаций. В производстве капитального имущества, или средств про­изводства, порой применяется такой структурированный ме­тод сбора и оценки мнений, как построение сценариев. При этом группа «экспертов» составляет несколько альтернатив­ных сценариев событий, оценивает влияние сценариев на спрос, а также вероятность наступления каждого из них. На­звать это точным прогнозированием, пожалуй, нельзя, но в не­которых случаях это единственно возможный метод.

Колебания спроса

Изменение спроса может принимать две формы: изменение общего объема или, в случае нескольких продуктов, изменение в спросе на отдельные продукты ассортиментного ряда. Послед­нее, при условии, что общий спрос остается относительно не­изменным, может учитываться системой календарного плани­рования; первый случай гораздо более сложный. Он же является причиной всевозможных попыток сгладить колеба­ния спроса. С помощью глобального маркетинга, например, можно частично избежать сезонных эффектов; той же цели служит и выпуск дополнительных продуктов. В производстве поздравительных открыток, например, большим успехом стала печать открыток на все случаи жизни, чтобы спрос на продук­цию возникал не только под Рождество.

В сфере услуг, где колебания спроса носят еще больший ха­рактер, для выравнивания спроса часто прибегают к дифференцированному ценообразованию, например скидкам в непиковые часы. Такие попытки редко когда оказываются полностью успешными, поэтому перед руководством постоян­но стоит проблема: как удовлетворить изменчивый спрос. Здесь возможны две стратегии: выравнивание мощностей и погоня за спросом", хотя на практике обычно комбинируют.

Выравнивание мощностей

Выравнивание мощностей является наиболее эффективным методом. Общая производственная мощность системы устанавливает на уровне среднего спроса, возможно, с неболь­шим запасом на случай непредвиденных обстоятельств, и под­держивается стабильный объем выпуска. Таким образом, колебания спроса игнорируются. Данная стратегия пригодна лишь в том "случае, если покупатели готовы ждать или если в качестве «сезонного буфера» имеется возможность создавать запасы готовой продукции. На рис. 7.1 представлен пример ис­пользования такого запаса. В период падения спроса продук­ция идет на склад и продается с наступлением очередного пика. Такой метод применим лишь на производстве, поскольку создать запас услуг нельзя. Вдобавок хранение должен допус­кать сам продукт – нельзя, к примеру, делать мороженое зи­мой, чтобы продавать его летом. Там же, где этот подход при­меним, он дает преимущество снижения затрат, связанного с наиболее эффективным использованием производственных ресурсов. Недостатки также связаны с затратами на продвиже­ние и скидки в случае управления спросом, а также издержка­ми хранения (см. главу 8) при использовании запаса в качестве буфера. Порой недостатки перевешивают достоинства, вот по­чему второй подход может применяться даже тогда, когда вы­равнивание мощностей в принципе возможно.

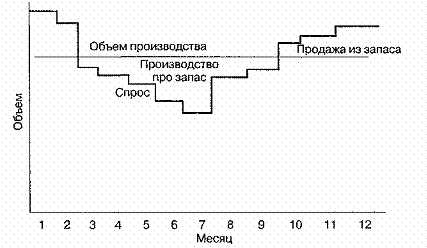

Рис. 7.1. Применение запаса в случае сезонного спроса

Погоня за спросом

Прямая противоположность выравниванию мощностей – стра­тегия погони за спросом – предусматривает варьирование производственных возможностей в соответствии с колебаниями спроса на продукцию. При этом поддерживается высокий про­цент загрузки без лишних расходов на хранение и управление спросом. Чтобы быть эффективной, такая стратегия должна реализовываться быстро и без особых затрат. Она применима лишь в том случае, когда уменьшением мощностей уменьшаются и издержки. Капитальное оборудование сложно добавить или убавить в краткосрочном периоде, поэтому капита­лоемкие операции лучше всего организовывать с учетом, что производственные возможности неизменны. Изменение объе­ма постоянной рабочей силы также может быть сопряжено с рядом трудностей. Политика найма и увольнения связана со значительными затратами в виде выплат выходных пособий, расходов на отбор кадров и обучение. В то же время отправка работников в вынужденные отпуска обходится так же дорого. И ни тот, ни другой подход не способствуют повышению репу­тации компании.

На практике обычно применяются следующие методы.

·  Сверхурочная работа. При планировании фонда време­ни с учетом, скажем, 10 часов в неделю сверхурочно при 40-часовой рабочей неделе, объем выпуска может коле­баться в объемах выработки за эти 10 часов (±20 %) без увольнения и найма работников. Сверхурочная работа требует дополнительной оплаты, однако вполне возмож­но, что в противном случае потребовалась бы более высо­кая тарифная ставка. Кроме того, сверхурочная работа повышает загрузку мощностей, поскольку оборудование работает на 20 % дольше. В Японии, например, длитель­ный сверхурочный труд является общепринятой практи­кой.

·  Гибкий рабочий график. Применяется в сфере услуг там, где возможен баланс между работой в офисе и в «мастерской». В пиковые часы численность офисных работников может быть повышена, в остальное время большая часть персонала выполняет задачи «мастерской».

·  Неполный рабочий день. Сверхурочная работа страдает отсутствием гибкости и наиболее применима в случае умеренных сезонных колебаний спроса. В сфере услуг, где спрос претерпевает значительные и предсказуемые краткосрочные изменения, необходимо другое решение, ка­ким обычно и становится применение неполного рабочего дня. В супермаркете в понедельник утром могут работать три кассы, а в пятницу вечером – все двадцать. Поскольку работы в подсобных помещениях для кассира, скорее все-то, не найдется, наилучшим выходом будет взять такого работника на неполную ставку. Во многих сервисных предприятиях обслуживающий персонал работает менее восемнадцати часов в неделю.

·  Временные рабочие. В отраслях, испытывающих боль­шие сезонные колебания спроса, например на курортах, для того, чтобы справиться с наплывом клиентов, привле­кают временных рабочих. К счастью, желающих найти работу на непродолжительный срок всегда оказывается достаточно много.

·  Закупка вместо производства. На производстве в периоды пикового спроса может рассматриваться вариант закупки деталей и комплектующих, которые обычно изготавливаются своими силами. Очевидно, что для этого необходим источник компонентов, причем удовлетворяющий стандартам качества. Покупные компоненты будут стоить дороже, чем производимые самостоятельно.

·  Субподряд. Обеспечивает максимум гибкости, посколь­ку одновременно решает проблемы и с капиталом, и с ра­бочей силой. Особенно широко субподряд применяется в гражданском строительстве, где главный подрядчик выполняет в основном координирующую роль. Подход оправдывает себя, поскольку все развитие отрасли шло в этом направлении Он требует наличия субподрядчиков, готовых взяться за работу, и фирм, сдающих оборудова­ние в аренду. Несколько иной вариант субподряда при­сутствует в производстве одежды, где может применять­ся труд надомных рабочих. Последние представляют собой независимых субподрядчиков, работающих у себя дома на своем же оборудовании. Таким образом, компа­ния может менять объем производства очень быстро и без каких-либо затрат.

Комбинированные стратегии

Очень немногим организациям удается справиться с колеба­ниями спроса с помощью какой-то одной стратегии. В сфере производства одна и та же организация может применять сверхурочную работу, создание запасов и управление спросом и при всем при этом так и не достичь оптимальной загрузки оборудования. В сервисных фирмах, несмотря на управление спросом и неполный рабочий день, всегда будут простаиваю­щие мощности в периоды спада и очереди в периоды пикового спроса.

Достичь идеального соответствия между спросом и произ­водственными мощностями, пожалуй, невозможно; задача операционного менеджера заключается в поддержании оп­тимального баланса как можно дольше.

Для достижения оптимума может применяться любая комбинация из описанных выше стратегий.

Система планирования

Среднесрочное планирование, называемое также агрегированным или совокупным планированием, призвано обеспе­чить соответствие спроса и производственных мощностей на протяжении соответствующих периодов времени, как правило, нескольких недель или месяцев. Спрос обычно выражается в единицах поставленной продукции или числе об­служенных покупателей; мощности определяются наличием станков, рабочих и материалов. Для успешного планирова­ния и то и другое должно быть правильно измерено в сопоставимых единицах При производстве одного продукта проблем с этим не возникает, так, производитель сахара может измерять свои производственные мощности в тоннах в неде­лю или в рабочих часах в неделю, зная, что все оборудование занимается производством сахара с фиксированным ритмом работы.

Когда продуктов несколько, ситуация усложняется. Разные продукты могут требовать разных технологических процессов на разное время, поэтому прямой взаимосвязи между мощностью производства и объемами выпуска не прослеживается. При всем при этом многие организации выражают свой агре­гированный план в денежной стоимости всей номенклатуры выпуска, надеясь при этом, что существенных изменений в ней не произойдет. И пока соотношение выпускаемых продуктов и применяемые при этом процессы не меняются, такой подход допустим.

В случае переменной номенклатуры выпуска требуется иной подход, в противном случае план окажется невыполнимым.

Единственным показателем производственной мощности, применимым ко всем выпускаемым продуктам и ко всем процессам, является время.

Оператор может работать 40 рабочих часов в неделю или 60 с учетом максимума сверхурочных. Загрузка оборудования будет зависеть от схемы работы и может составлять 40 часов при работе в одну смену, 60 часов с учетом сверхурочной рабо­ты, 80 часов при работе в две смены и т. д. Для составления плана необходимы данные по каждому станку/оператору, а также информация о длительности каждой операции по каж­дому продукту.

Излишняя детализация способна сделать систему нерабо­тоспособной. В агрегированном планировании эта проблема решается путем применения довольно больших отрезков вре­мени, то есть расчета выпуска за месяц, а не за день, и группи­ровки продуктов со схожими потребностями в оборудовании Таким образом, и время, и продукция представляются в агре­гированном виде.

Приведем простой пример. У одной модели автомобиля может быть четыре разных двигателя, четыре варианта отделки салона и 25 вариантов окраски кузова Всего получается 400 различных комбинаций. Однако с точки зрения сборочного процесса все они одинаковы, поэтому спрос на все комбинации будет представлен единым показателем.

Отправным пунктом планирования является прогноз спроса на отдельные продукты в периоды времени вплоть до горизон­та планирования – основной производственный план (ОПП). Система планирования должна спроецировать этот спрос на имеющиеся мощности, выделяя при этом перегруженные и недозагруженные области.

После этого руководство может внести изменения либо в ОПП, либо в мощности, и ввести в систему новые данные. По мере того как спрос из прогнозируемого превращается в реальные заказы, информация также вводится в систему планирования и в случае изменения производятся дальнейшие корректировки. В результа­те, планирование носит непрерывный характер (см. рис. 7.2)

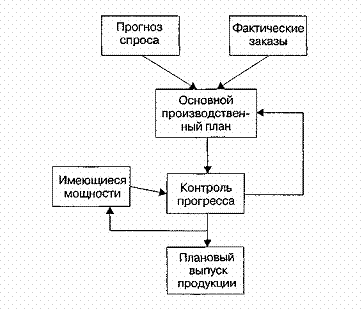

Рис. 7.2. Процесс планирования ОПП

Данные о продукте

При производстве стандартизированных продуктов вся ин­формация о них собирается в единой спецификации материа­лов. В ней содержатся все данные, необходимые для календар­ного планирования производства определенного количества продукта: сведения о материалах и компонентах, входящих в состав изделия, их количествах, технологических процессах и нормах времени, последовательности операций и выходе гото­вого продукта.

Спецификация материалов для бутылочки со 100 таблетка­ми аспирина представлена в табл. 7.3. В ней указывается все, что требуется для перевода заказа на аспирин в потребности в оборудовании и рабочей силе, а также потребности в материа­лах и компонентах. Зная нормативные затраты на работу раз­личного оборудования, можно определить нормативную себе­стоимость продукта. Нормы времени определяются в рабочих измерениях (см. главу 6), а оборудование, последовательность операций и необходимые материалы указываются в специфи­кации на продукт при его разработке. Норма выработки может быть определена путем наблюдения. Очевидно, что точность плана зависит от точности данных. Все изменения в специфи­кации продукта, методах его производства, нормах времени и выхода готовой продукции должны отражаться в специфика­ции материалов.

Дополнительная сложность может возникнуть в процессах с низкой нормой выхода, когда возникает необходимость пере­делывать работу. Если бы 35 % сырья нужно было бы размель­чать и прессовать заново, это нужно было бы учесть в специфи­кации материалов.

Данные о мощностях

Данные об имеющихся мощностях должны соответствовать действительности. При включении в спецификацию материа­лов норм времени необходимо убедиться, что в них учтено время перерывов и непредвиденных простоев из-за отсутствия заготовок или поломок оборудования. На наличие рабочей силы влияют отсутствие по болезни, курсы повышения квали­фикации, прогулы и праздники. При значительном изменении технологического процесса или притоке новых работников не­обходимо сделать поправку на неподготовленность операто­ров. Наличие оборудования определяется по графикам теку­щих ремонтов.

Таблица 7.3. Спецификация материалов для производства аспирина (на партию в 100 бутылок по 100 таблеток в каждой)

Стадия
технологического процесса

Оборудо-вание

Норма времени

Материал

Количество

Выход,

%

Взвешивание

3

Аспирин

5000 г

Крахмал

5000 г

Пресс-порошок

Реактив

100 г

Смешивание

Кубовый смеситель

6

Подготовка пресса

Ротацион­ный пресс

10

Прессование

20

98

Инспекция

5

97

Упаковка

Автораздатчик

5

Бутылка

100

Вата

25 г

Крышка

100

Маркировка

Автомаркировщик

3

Этикетка

100

Дополнительная сложность на данном этапе возникает отто­го, что новый план накладывается на уже действующее произ­водство. Впрочем, это имеет значение скорее для построения краткосрочных планов-графиков, нежели для агрегированного планирования, в котором такие вещи обычно игнорируются.

Планирование проектов/работ

В отличие от производства стандартизированных продуктов изготовление на заказ характеризуется высоким уровнем не­определенности. Некоторые операции могут повторяться до­статочно часто, чтобы можно было составить для них нормы времени, однако большинство из них специфичны для каждой конкретной работы или проекта и по ним доступны только об­щие рекомендации из прошлого опыта. В таких условиях ни нормирование труда, ни обычная спецификация материалов не имеют особого смысла; планирование приобретает во мно­гом субъективный характер. Подробнее о возможностях пла­нирования подобных процессов будет рассказано в главе 11.

Линейное программирование

Линейное программирование – широко распространенный метод оптимизации использования ограниченных ресурсов. Как видно из названия, зависимости между рассматривае­мыми факторами должны быть линейными. В операционном менеджменте линейное программирование применяется в первую очередь для оптимизации номенклатуры выпускае­мой продукции при условии ограниченных мощностей. Если обойти эти ограничения не удается и можно оставить часть спроса неудовлетворенной, необходимо найти такую комби­нацию выпуска, при которой определенный параметр дости­гал бы максимума. Как правило, в качестве такого параметра выступает прибыль.

Метод заключается в построении системы уравнений, пред­ставляющих собой ограничения, и нахождение такого ее реше­ния, что приносило бы максимальную прибыль. Если в систе­ме участвуют всего две переменные (то есть ресурсы распределяются между двумя продуктами), решение можно найти графически. Когда переменных больше, обычно прибе­гают к помощи специальных компьютерных программ Пример применения метода линейного программирования приводит­ся в Приложении 1.

Резюме

Баланс между спросом и производственными возможностя­ми обеспечивает большую загрузку, а следовательно, и более высокую конкурентоспособность предприятия. Чтобы его до­стичь, необходимо точно составить прогноз спроса, точно и правильно оценить имеющиеся производственные мощности. В этой главе были рассмотрены природа спроса, в особенности отличия между зависимым и независимым спросом, и основ­ные принципы прогнозирования с применением временных рядов, причинных и субъективных методов.

Спрос – вещь весьма изменчивая, производственные же мощности подобной гибкостью не отличаются. Мы описали стратегии выравнивания мощностей и погони за спросом как два основных способа достижения вышеуказанного баланса, а также рассмотрели различные пути их внедрения. Далее была изучена функция среднесрочного планирования и определен состав необходимой базы данных.

В ряде случаев не остается иной альтернативы, кроме как оставить часть спроса неудовлетворенной. В такой ситуации для определения оптимального спектра выпускаемых продук­тов полезно будет применить методы линейного программиро­вания.

В главе 8 будут подробно изучены вопросы управления ма­териалами в случае независимого спроса. Главы 9,10 и 11 бу­дут посвящены краткосрочному и календарному планирова­нию.

Случай из практики: Electronic Components Ltd. II

Electronic Components Ltd. – серьезный производитель компо­нент для сборочных производств электрической и электрон­ной промышленности. Компания имеет несколько фабрик, каждая из которых специализируется на изготовлении своего спектра продуктов. На фабрике, о которой пойдет речь, произ­водят нелинейные резисторы, применяемые в молниеотводах. Все продукты представляют собой диски в керамическом корпусе, размер которых колеблется от 20 см в диаметре и 5 см в высоту до 1 см в диаметре и 1 мм в высоту. В нашем случае речь пойдет о маломощных изделиях, в которых используются самые маленькие компоненты

Продукт

Маломощные резисторы представляют собой диски диамет­ром до 3 см. К обеим сторонам припаиваются провода, а сам резистор заключается в полимерный изолирующий корпус

Каждому виду продуктов присваивается пятизначный код. Первые три цифры указывают на физические характеристики продукта (диаметр, толщина, тип покрытия), две последние соответствуют его электрическим характеристикам. Посколь­ку один и гот же диск может применяться в нескольких разно­видностях продуктов, диски кодируются отдельно В табл. 7.4 перечислена номенклатура дисков и готовых резисторов, в ко­торых они применяются.

Процесс

Схема изготовления всех продуктов одинакова смесь из четы­рех компонентов помещается в механический таблеточный пресс, где из нее изготавливаются диски. Все смеси составлены из следующих четырех материалов в одной и той же пропор­ции:

SCG – кремниево-карбидный песок,

СА – мелкозернистый глинозем,

СС – кальцинированный (обожженный) глинозем,

PEG – полиэтиленгликоль.

В зависимости от электрической характеристики диска применяются пять разновидностей SCG.

Смесь может храниться не менее 4 недель, однако диски раз­рушаются, если не проходят обжиг в течение 24 часов после прессования Обжиг производится в специальной печи при температуре 1300 °С. После визуальной инспекции дисков на обе поверхности газопламенным способом наносятся электри­ческие контакты, а затем измеряются электрические характе­ристики. Если диск удовлетворяет требованиям, к обеим его сторонам припаиваются провода и все это покрывается изолирующей краской. Цвет краски соответствует электрической характеристике продукта. Далее проводится повторное тести­рование, финальная визуальная проверка и упаковка.

Таблица 7.4. Electronic Components Ltd.: резисторы низкого напряжения

Продукты/ Диски

401/ 01

401/ 02

401/ 03

402/ 01

402/ 02

402/ 03

404/ 02

404/ 03

404/ 04

405/ 01

406/ 03

601/01

X

602/01

X

602/02

X

602/03

X

603/01

X

603/02

X

603/03

X

605/01

X

605/02

X

605/03

X

606/04

X

606/11

X

610/01

X

610/03

X

611/05

X

613/01

X

614/02

X

С отбракованной продукцией поступают по-разному Дис­ки, имеющие физические дефекты или не соответствующие допускам, выбрасываются В случае повреждения покрытия его иногда можно либо содрать (поливинилхлоридные покры­тия), либо нанести поверх старого (продукты с силиконовым покрытием)

Диски, не удовлетворяющие электрическим характерис­тикам, могут быть переведены в соседние категории (то есть 401/01 может стать 401/02 и наоборот) или, если их сопротивление слишком мало, подвергнуты повторной тепловой об­работке. Этот процесс никогда не бывает на 100 % успешным и обычно приводит к еще большим повреждениям. Диски со слишком большим сопротивлением, не попадающие ни в одну категорию, выбрасываются.

Готовые изделия, не удовлетворяющие электрическим ха­рактеристикам, могут быть только классифицированы в дру­гую группу. Например, продукт 602/01 с повышенным сопро­тивлением может быть перекрашен и обозначен как 602/02. На поливинилхлоридное покрытие может быть нанесено либо та­кое же, либо силиконовое, после удаления старого слоя. На слой силикона можно нанести только силикон, поскольку та­кую краску снять невозможно.

Оборудование

·  Смешивание. 15-килограммовая смесь готовится в одном из трех клеесмесителей с Z-образными лопастями. Для выполнения отдельных мелких заказов может приме­няться 5-килограммовый смеситель. Менее чем 5 кило­граммов смеси приготовить нельзя.

·  Прессование. У компании имеется один 12-ходовый ро­тационный пресс производства Matsubishu, два одноходовых ротационных пресса Friedland и два таких же прес­са Komada. Диски типа 401 могут изготавливаться на прессах Matsubishu или Friedland, диски типа 402 – толь­ко на прессах Friedland, остальные — только на Komada. Все прессы полностью автоматизированы, однако их на­стройка и оснастка под силу лишь квалифицированному рабочему. Контроль за работой прессов ведется полуква­лифицированным работником, который отвечает за за­сыпку смеси в приемную воронку, контроль за работой пресса и проверку физического состояния готовых дис­ков. Как правило, один оператор справляется с двумя ма­шинами.

·  Обжиг. Диски располагаются поверх более крупных ком­понентов и помещаются в туннельную печь непрерывного действия. Цикл обжига длится 6 часов, контроля за про­цессом не требуется.

·  Газопламенная обработка. Полуавтоматический процесс. Диски автоматически загружаются в специальную матрицу, далее оператор помещает ее в камеру, где на поверхность дисков через автоматические горелки-распылители наносятся латунные контакты. В процессе используются латунная проволока, пропан и кислород. Разгружаются матрицы автоматически, после чего требуют ручной очистки.

·  Электрические испытания. Диски 401 сортируются на авто­матической сортировальной машине, коих имеется две шту­ки. Поскольку они часто застревают, за процессом прихо­дится следить. Все остальные диски сортируются вручную.

·  Сборка и окраска. Осуществляются автоматически, за ис­ключением дисков 406. Медная проволока, покрытая слоем олова, режется, выравнивается и укладывается в матрицы; между каждой парой проводов вставляется диск; все это погружается во флюс, затем в припой, затем в очищающую жидкость; далее, после некоторой паузы, чтобы очищающая жидкость высохла, изделия погружаются в ванну с соответ­ствующим покрытием. После этого матрицы вручную за­гружаются в вулканизационную печь. После первой стадии вулканизации (2 минуты – для силикона, 4 – для поливинилхлорида) производится цветовая кодировка изде­лий. Для этого они либо опускаются в одну-три ванны с краской различных цветов, либо краска наносится на по­верхность вручную, до двух точек на каждую. После этого происходит вторая стадия вулканизации. Обработка всей отбракованной продукции производится вручную.

·  Окончательная проверка. По всем продуктам осуществляется вручную.

Рынок

В настоящее время спрос на готовые изделия составляет:

Тип

Количество, тыс. шт.

601

602

603

605

606

610

611

613

614

2

4000

250

40

16

8

2,5

3

18

Основную массу изделий приобретают 5 главных покупате­лей, остальную – еще 12. С четырьмя покупателями заключе­ны следующие контракты.

·  + Покупатель А. 130 тысяч резисторов 602 в месяц и еще 12 тысяч резисторов 603 в месяц с допустимым колебанием потребности в ±40 % с уведомлением за 2 недели.

·  Покупатель В. В среднем 24 тысячи резисторов 602 в ме­сяц, фактические потребности оглашаются за один месяц до поставки.

·  Покупатель С. В среднем 20 тысяч резисторов 603 в месяц на тех же условиях, что и покупатель В.

·  Покупатель D. В среднем 15 тысяч резисторов 602 и 18 тысяч резисторов 603 в месяц на тех же условиях, что и покупатель В.

Несмотря на оговоренные в договорах сроки, изменения в заказ часто вносятся в последний момент.

Остальные покупатели делают заказы на стандартных усло­виях; компания обещает доставку в течение 10 дней. Размеры заказов варьируются от 500 до 25 тысяч штук. Минимального ограничения по количеству нет, однако существует минималь­ная стоимость заказа.

Вопросы

Разработайте структуру базы данных для планирования ассор­тимента продукции.
